Detaljene for å berge og reparere den svære tunnelboremaskinen som er langt inne i fjellet mellom Vesterli og Fallforsen er ute.
I en felles pressemelding fra oppdragsgiver Statkraft, entreprenør LNS og produsent av maskinen, Robbins forklarer de hvordan de skal løse nøtta med å skifte hovedlager på monsteret.
–Det var under TBM-ens boringen i slutten av februar vi fikk indikasjoner på skade på deler av hovedlageret på tunnelboremaskin. Etter flere inspeksjoner og tester bestemte LNS og Robbins i samråd seg for å stoppe boring og bytte hovedlager for å unngå ytterligere skader på hovedlager og andre deler på tunnelboremaskinen, forteller de.
De har kommet fram til denne beslutningen med bakgrunn i en del elementer:
* LNS har meget god kompetanse og erfaring i utfordrende sprenging og kan derfor drive nisjen raskt som kreves for lagerbytte.
* LNS har egnet utstyr for sprengning tilgjengelig i umiddelbar nærhet
* Nytt hovedlager og nødvendig utstyr var lett tilgjengelig og kunne bli levert før forberedende arbeid var fullført
* Robbins hadde tilgjengelig ekspertteam klar for å assistere hovedlagerbytte
* Robbins har erfaring i bytte av hovedlager og har god kontroll på prosessen.
–Etter avveiing mellom et effektivt hovedlagerbytte og videre boring med risiko for ytterligere skade, som hovedlagerhavari ble det besluttet å bytte lager, forteller de.
Prosessen videre består i følgende steg;
1. Sprenge nisje i heng bak TBM og installere løfteutstyr i nisje

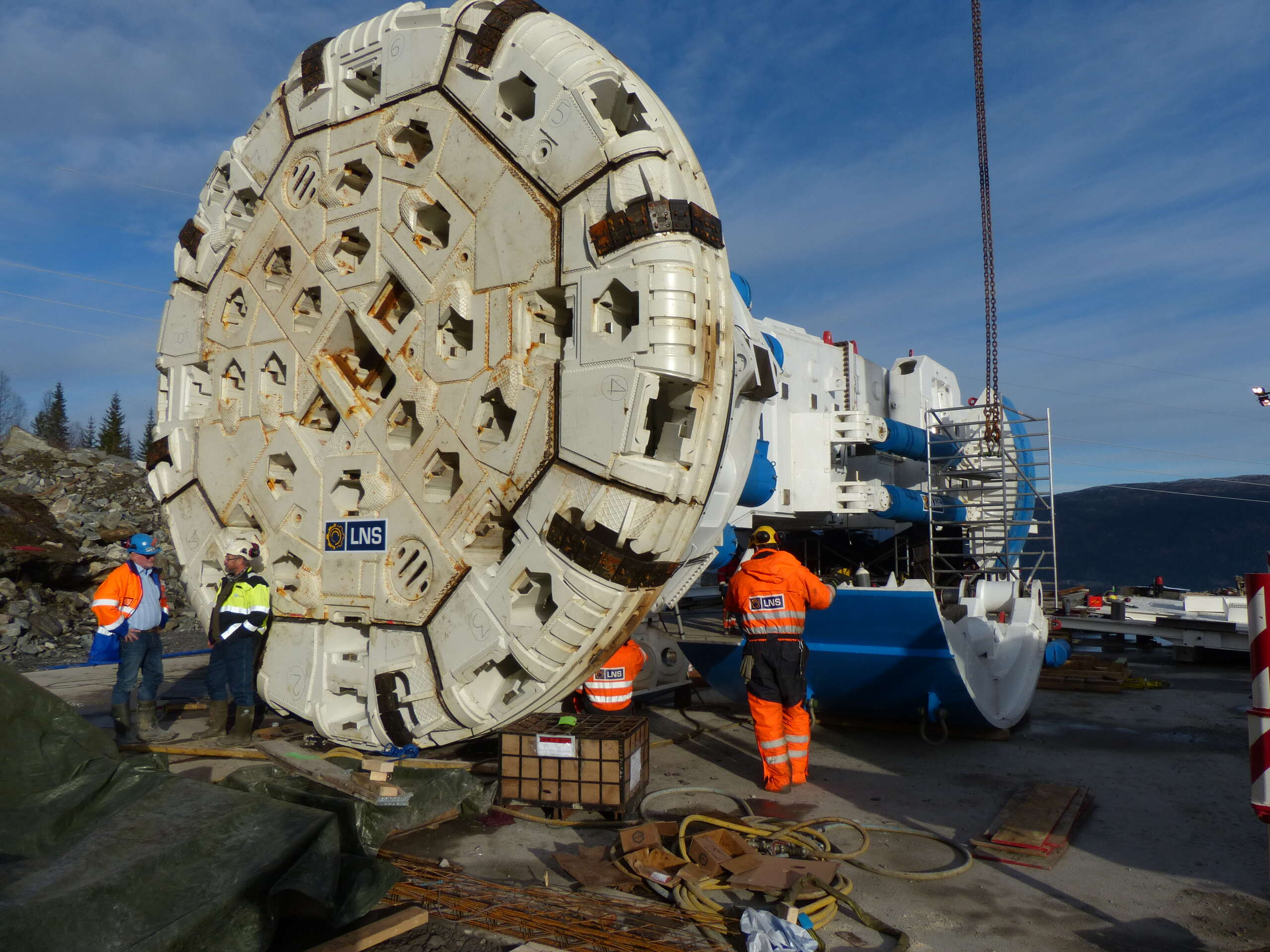

2. Ta av kutterhode og bolte det til stuff
3. Ta inn nytt hovedlager i tunnel og henge nytt hovedlager opp i nisjen
4. Gå TBM tilbake til nisjen
5. Bytte hovedlager og henge gammelt hovedlager i nisje
6. Gå TBM frem og feste kutterhodet
7. Klar til boring
–Denne prosessen vil ta 4-6 uker og man forventer å være klar for boring før påske.
