Erik Dahl Johansen ved Statkraft opplyser til Avisa Hemnes at de regner med en stans på åtte uker på den gigantiske boremaskinen.
Et lager ved festet til selve boreholdet må skiftes. Dahl Johansen sammenligner det med å skifte hjullager på en bil:
– Det blir det samme prinsippet, men det er naturlig nok vanskelig å få denne doningen på verksted. Så derfor regner vi med å bruke rundt åtte uker på denne operasjonen.
– Vi har rundt 4 km igjen av denne tunnelen og det fører til at vi blir forsinket med et par måneder. Det er ikke noe dramatisk rundt dette, og vi regner med å være ferdig ved slutten av året, forklarer Dahl Johansen.

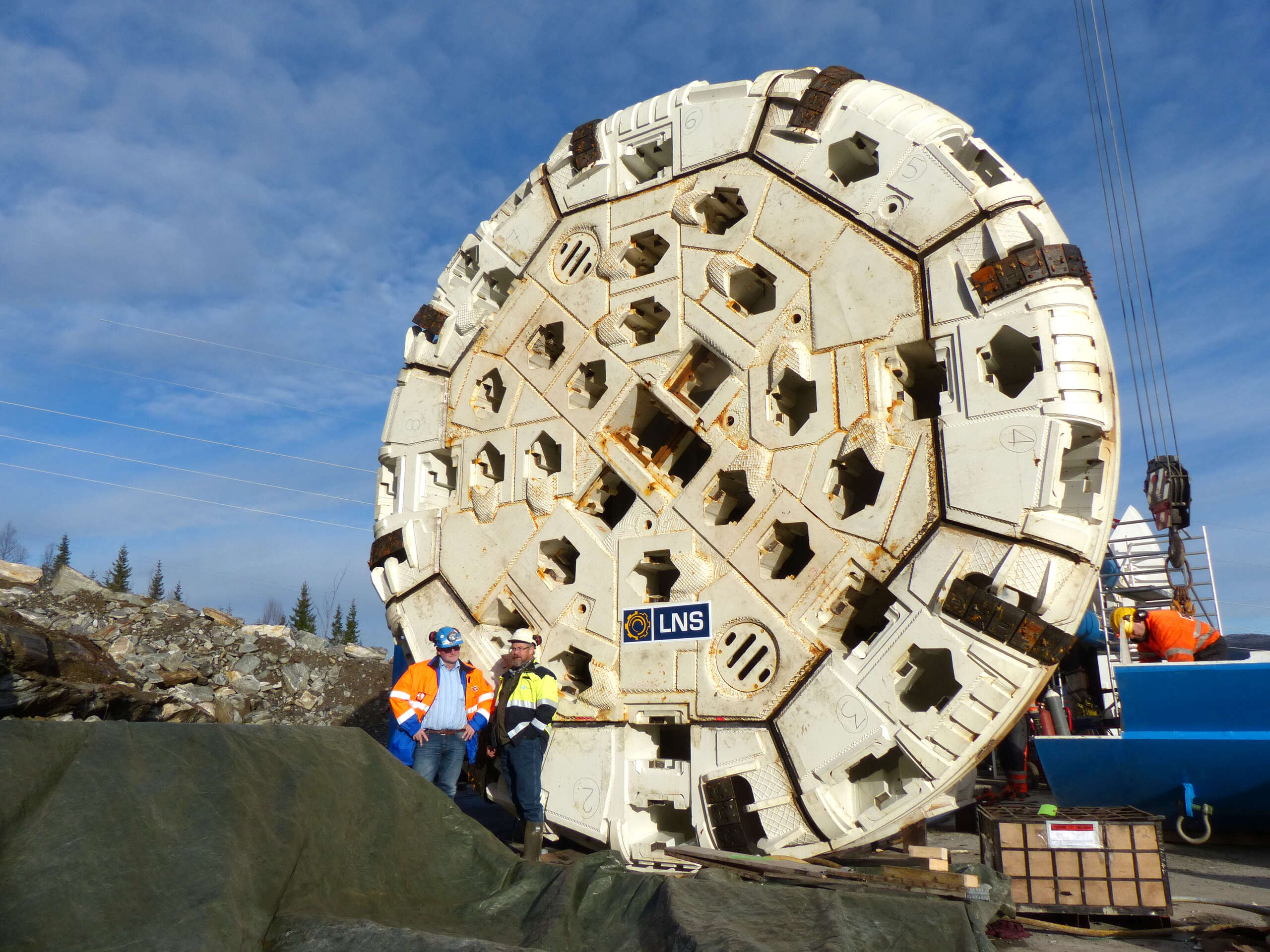

Tunnelen som bores er ny tilløpstunnel til Fallforsen, og boremaskinen har en diameter på sju meter.
